一、注意事项:

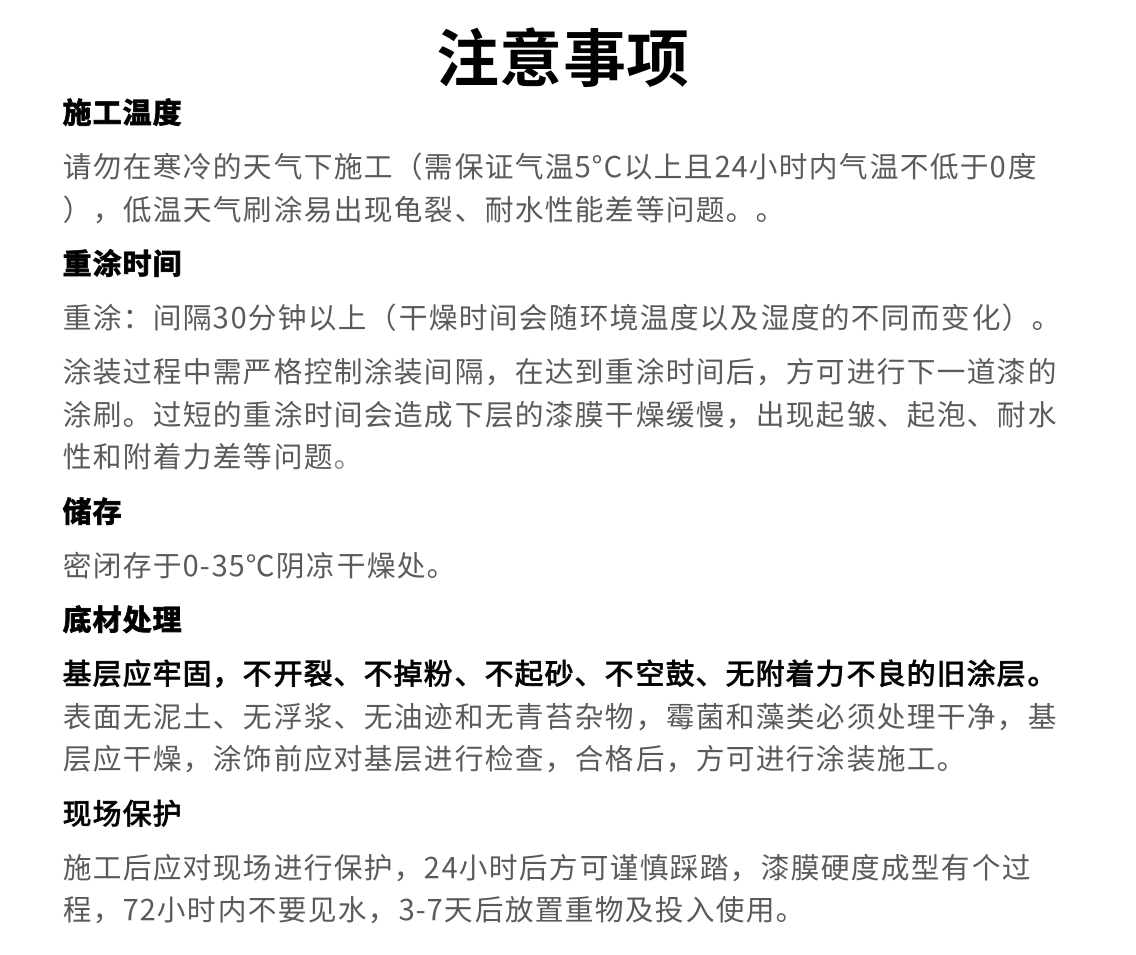

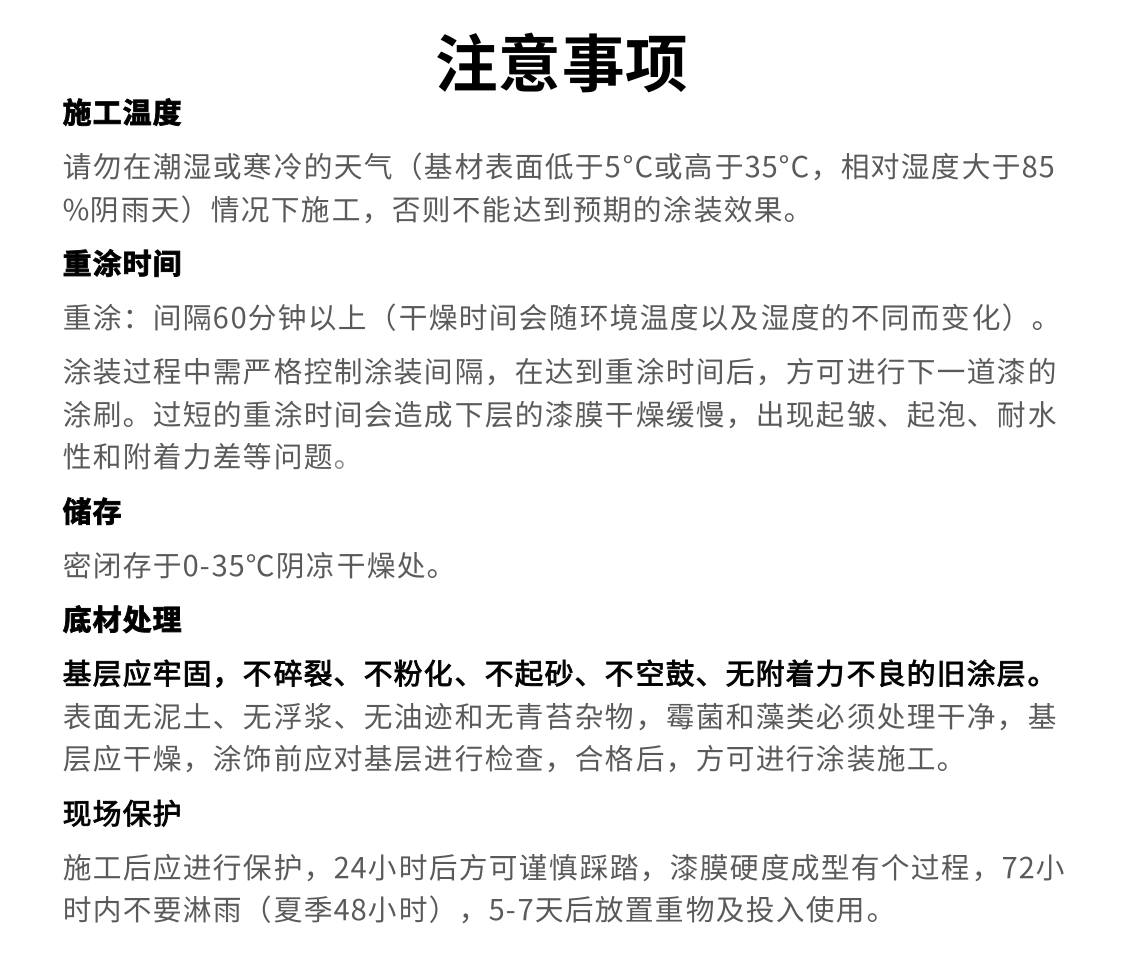

●施工环境
请勿在潮湿或寒冷的天气(基材表面低于5°C或高于35°C,相对湿度大于85%阴雨天)情况下施工,否则不能达到预期的涂装效果。
●地面要求
水泥地应牢固,需钥匙划不掉粉、胶带拉不脱粉方可施工。
基材需良好,不潮湿、无油污、无粉化、无起砂、无青苔、无发霉、泥土等杂物。
●重涂时间
薄涂多次,间隔60分钟以上(干燥时间会随环境温度以及湿度的不同而变化)。
涂装过程中需严格控制涂装间隔,在达到重涂时间后,方可进行下一道漆的涂刷。过短的重涂时间会造成下层的漆膜干燥缓慢,出现起皱、起泡、耐水性和附着力差等问题。
●养护时间
完工后应进行养护,72小时内不淋雨(尤其是北方特别注意)、不见水、不频繁踩踏。
●施工方式
建议滚筒施工,滚筒按压的力可让漆更好的渗透。

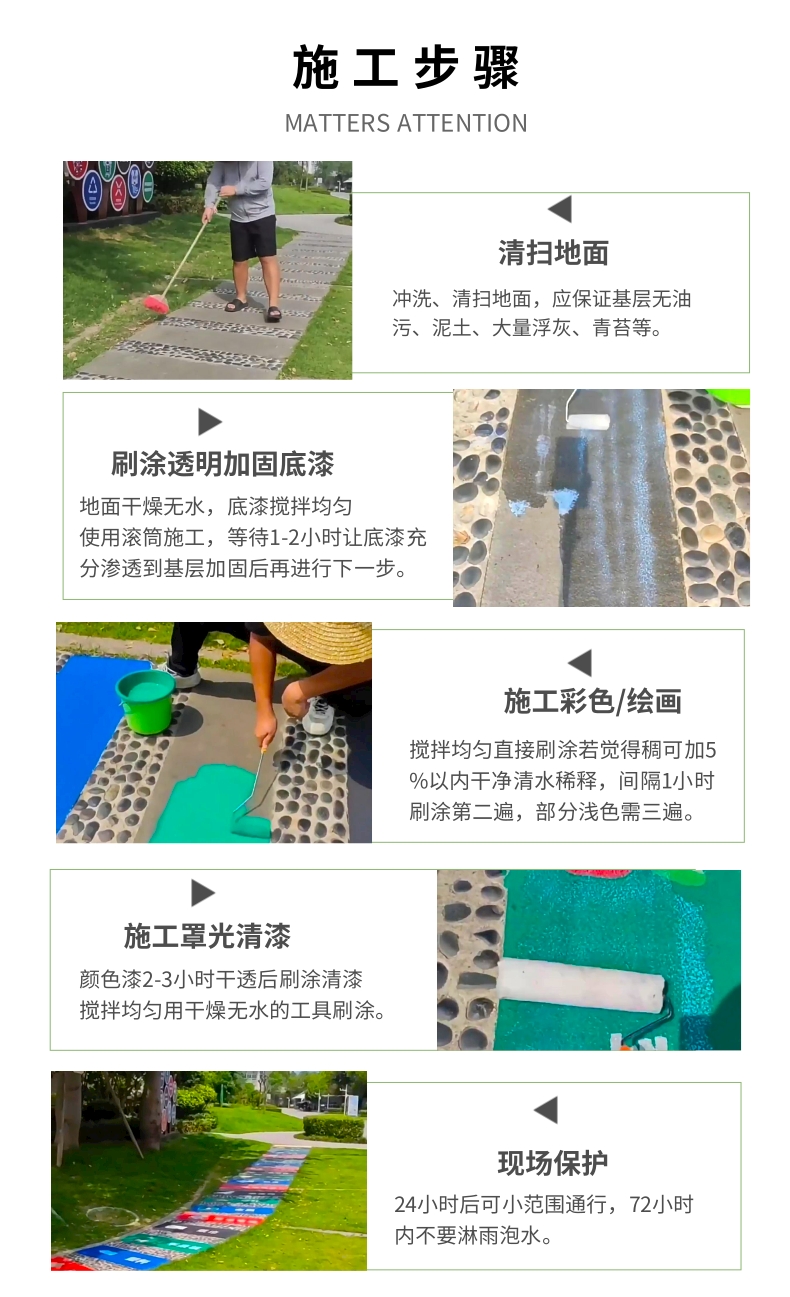

二、地面处理
1、首先冲洗、清扫地面灰尘泥土,施工前地面干净,洗完等干,不要潮湿/带水施工。
2、水泥地面要注意
①水泥基材应具备强度,基材自身不能被拉掉粉;
②若地面粉化松散:水泥地标号不够、颜色很白、感觉很粉,则是地面强度不够,钥匙划会有粉末,参考下面的视频
水泥地强度不足直接做底漆会起皮,
沥青、花岗岩地砖、石材、红砖、透水砖、颗粒地面、粗糙水泥地都正常。
表面粉化松散的水泥地,我们测试了6家不同品牌单组份底漆:
都渗不下去贴在表面,胶带一拉就连着水泥粉一起掉(加10%水稀释会好些),不建议施工!
需要把表面粉化这层硬化掉。
解决方法一:换双组份环氧底漆
解决方法二:搜索“锂基密封固化剂”,淌在水泥地上等硬化,约8小时。
三、施工顺序
3.1.涂底漆
底漆有2种,
水性加固底漆:打开直接刷;

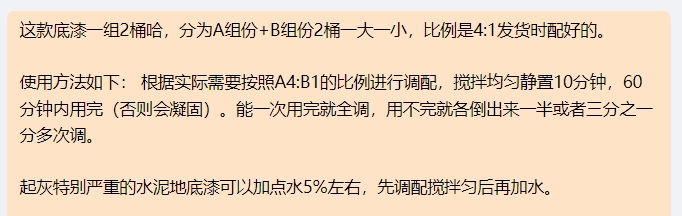

双组份环氧底漆,使用方法参考下图
●施工方式
底漆用滚筒施工,滚筒按压的力可让漆更好的渗透。
3.2.
底漆用滚筒施工,1小时-2小时表干。
起灰水泥地面或温度较高地面吸水过快,应为底漆添加10%-15%清水,耐心等待1-2小时使其充分渗透,过早贴上胶带可能会导致底漆出现脱漆风险。
底漆完全硬化后,前用美纹纸贴上去拉一下,底漆不被带掉则合格,就可以上色了。
注意:如果美纹纸一拉底漆整块掉,则说明地面强度不够,不可继续施工,参考2.22提示先行处理。
3.3.刷彩色漆
彩色漆加5%水搅拌均匀,刷起来更顺滑,抓地力更好;
●施工方式
建议滚筒施工,滚筒按压的力可以让漆更好的渗透到地面,每遍不要涂太厚,薄涂多次。
等待1个小时后,再进行第二遍上色,2遍过后,基本就差不多了。

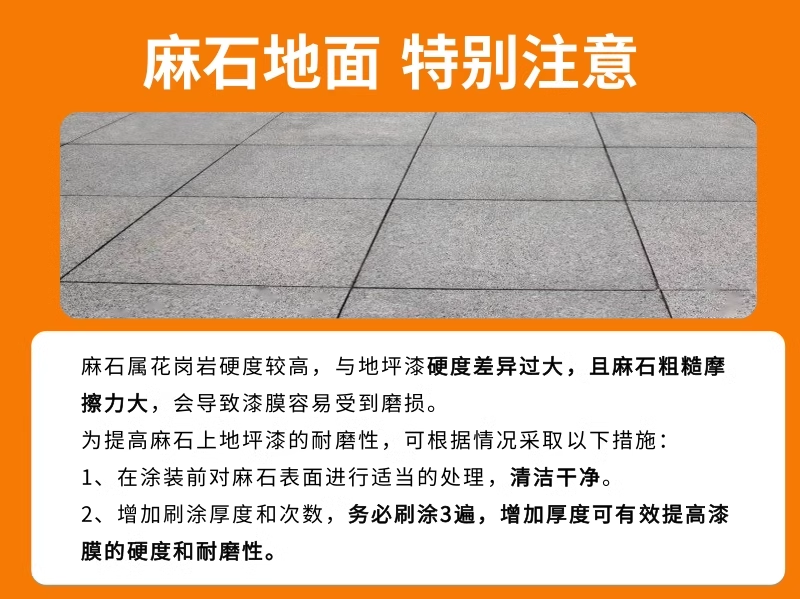

带有凹凸的麻面石板地面,施工建议是刷3遍:
第一遍加水10%稀释薄涂,以免漆只接触凸起,保证抓地力。后面2遍就不加水正常涂。
1薄涂+2正常,石板有凹凸,漆太稠不能抓到地面,第一遍稀一点漆可以渗下去,吸附更牢固。
建议刷完漆马上把美纹纸撕掉, 美纹纸往外拉不要硬拽。
如漆已经干燥硬化,请用美工刀分割开美纹纸与漆面。如果美纹纸带走一点漆面,修补下即可。
3.5.刷清漆(罩光漆):
等彩色漆干后,等待1-2小时可清漆罩面(给彩色漆干燥时间),清漆初刷为乳白色,风干后(约60分钟)透明,3天后硬化可以过重物。
清漆(罩光漆)用新的、干燥的滚刷施工,不要用湿的工具。
透明耐磨清漆:打开直接刷

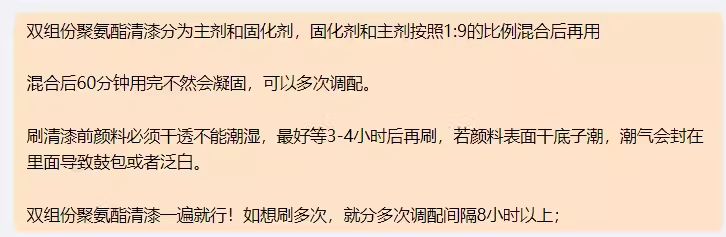

双组份聚氨酯清漆使用方法如下:
聚氨酯清漆分为A组和B组,按照B:A=1:5的比例混合后使用,混合后60分钟用完不然会凝固,可以多次调配
3.7.提示:
只给有漆的地方刷清漆,不要刷在空地上!
好了,到此我们的施工基本结束,还有施工后的事项要注意:
四、施工后
4.1.全部施工完成,把美纹纸撕掉, 美纹纸斜着拉不要硬拽,因为刷的时候漆膜和美纹纸都是连在一起的,漆刚干还未固化前拉得太猛容易拽掉漆,可以用小刀割开一下防止拉掉漆面;
如果漆面未干透有带走一点漆面,修补下即可哈。
求求了,一旦下雨工作都将白费,工期实在赶的淘宝买点“三色布”,几毛钱1平米便宜好用画完盖起来就不怕下雨了。

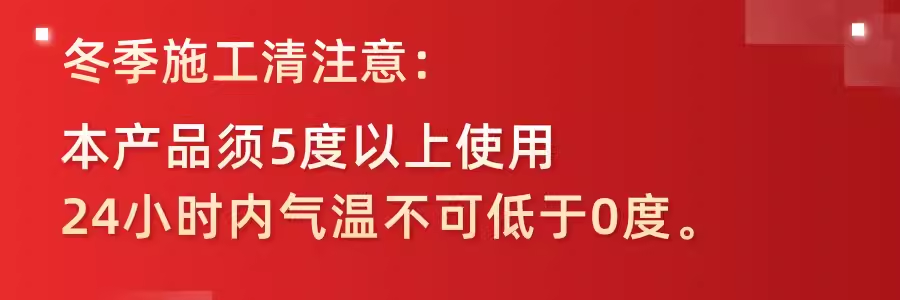

4.2冬季北方温度低,不可以施工,水性漆必须在5度以上环境施工。
4.3关于美纹纸的注意事项:
不要选用粘性太强的美纹纸,选择弱黏性绿色美纹纸2.撕的时候慢一点3.贴的时候久了可以用小刀割一下与漆分开再拉;
4.4时间着急,没干透就得走人走车咋办?
可以把道路分为左右各一半嘛,先做一半另一半通行,干透再做另一半。
